四川阿壩電站內拱形屋頂廠房工程
水電站廠房因特殊的地理位置和施工環境,對拱形屋頂安裝提出了極高要求,本項目為典型的高原山區洞內作業工程,具有較強的代表性。
工程名稱:水電站室內廠房拱形屋頂施工項目
建設單位:四川阿壩馬爾康金川縣某發電站
施工單位:江蘇杰達鋼結構工程有限公司
工程地點:四川省阿壩藏族羌族自治州金川縣三來
施工時間:2021年2月15日
工程面積:
1.副廠房:跨16.80m×長12.30m,建筑面積206.64㎡
2.主廠房:跨18.10m×長62.40m,建筑面積1129.44㎡
3.小廠房:跨14.65m×長56.55m,建筑面積828.46㎡
拱形屋頂施工難點與方案
本項目的施工環境復雜,廠房位于山洞內部,無法使用常規的吊裝機械,這對現場安裝技術和施工組織能力提出極高要求。
施工起始階段,需在發電站外有限場地進行拱形屋頂瓦片壓型作業,而場地緊鄰道路,設備占道施工需合理規劃,確保交通與施工雙重安全。
壓型后的瓦片需手動搬運至洞室內部,約200米的運輸距離中包含多處急彎,隧道寬度僅4米,拱高達3.6米的瓦片必須精準調整搬運角度。由于項目地處海拔2700米高原,需大量臨時雇傭本地工人協助運輸。
特殊吊裝方法設計
為適應無吊車條件,施工團隊設計并制造了多種特種吊裝裝置和輔助結構。

副廠房檐口高約4.5米,拱高后頂點達7米,采用自制可移動卷揚機進行屋頂瓦片的升吊。

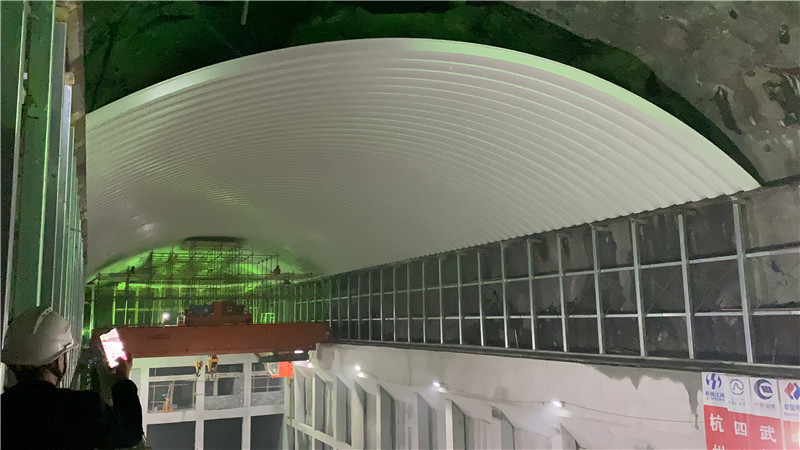

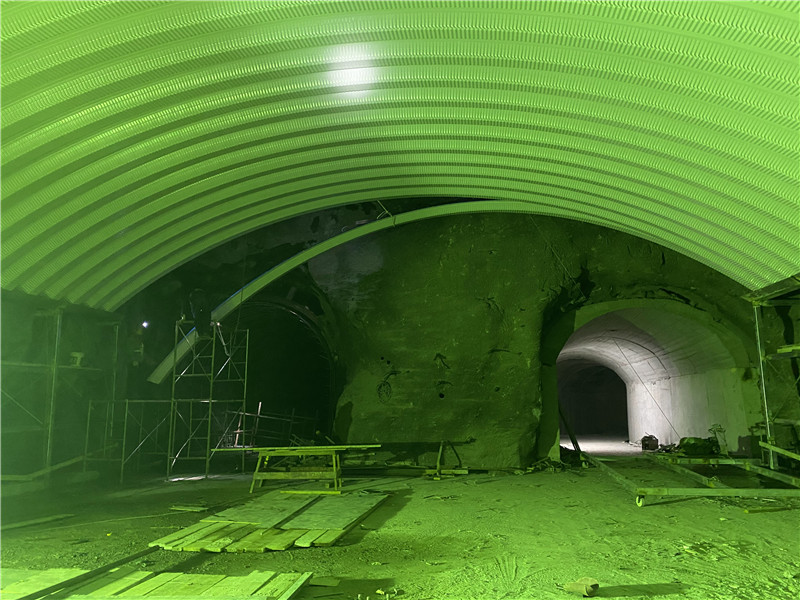

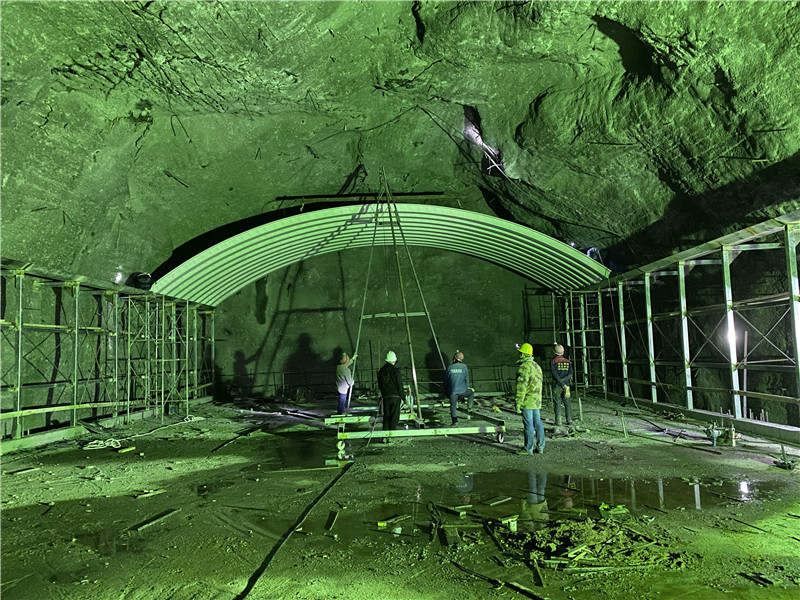

主廠房區域檐口高達25米,拱頂接近30米,僅有一處20×20米的平臺供瓦片堆放。為實現安裝,施工人員在山洞頂部設置錨桿作為吊點,將卷揚機固定于其上。

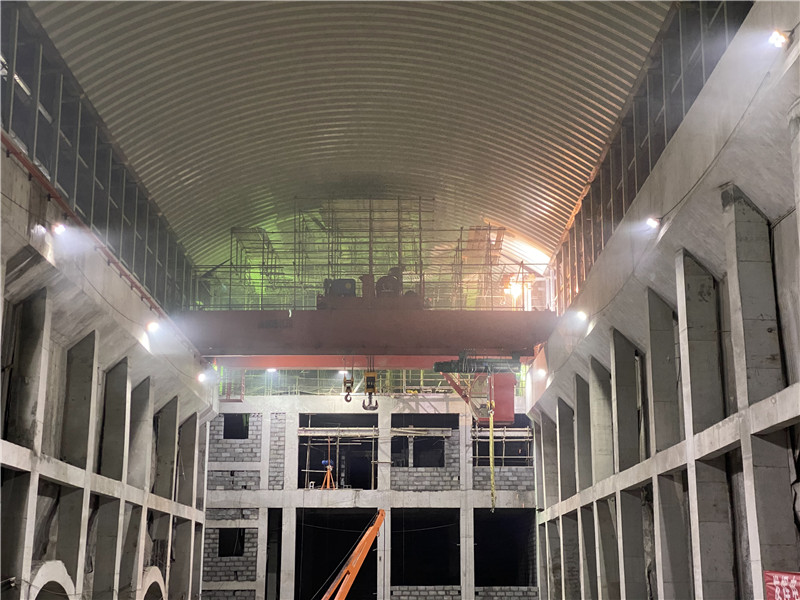

廠房內原有行車結構上搭設腳手架,腳手架頂部高度與屋頂結構弧度一致,便于將瓦片通過卷揚機吊裝至腳手架,再移動至對應安裝點進行人工組裝。
主廠房副廠房區因空間受限無法進車,采用緊鄰區域堆放瓦片并人力搬運至作業點繼續吊裝。
這一系列技術方案在確保施工效率的同時,避免了高成本的機械投入,充分體現了項目團隊對高原洞室施工條件的精準應對。
安全管理與作業保障
由于廠房內拱形屋頂高度遠超普通結構,加之山洞內光線昏暗、濕度大,必須加強現場安全管控。每位進入洞內的施工人員都需佩戴安全帽與安全繩,所有高空作業點設有專人監督并做好臨邊防護。
整體施工過程不僅是對工程技術能力的挑戰,也體現了針對特殊地理環境的工程管理經驗。通過科學的組織方式與創新施工方案,該拱形屋頂項目如期高質量完成,具備示范意義。
